In Hoofddorp wordt de laatste hand gelegd aan een nieuw hotel, De President. Voor de ruwbouw, met grotendeels vlakke vloeren en kolommen, is gebruikgemaakt van een tafelbekisting. Dankzij het combineren van twee hijshaken, kon 50% op de hijsbewegingen worden bespaard.
TAFELBEKISTING HOTEL DE PRESIDENT VERPLAATST MET GEKOPPELDE TAFELHAAK
In Hoofddorp wordt de laatste hand gelegd aan een nieuw hotel,
De President. Voor de ruwbouw, met grotendeels vlakke vloeren en
kolommen, is gebruikgemaakt van een tafelbekisting. Dankzij het
combineren van twee hijshaken, kon 50% op de hijsbewegingen
worden bespaard.
Slim hijsen tafelbekisting
H
et hotel bevindt zich op bedrijventerrein
De president aan de rand van Hoofd-
dorp. De contouren van het gebouw, in
de vorm van een L, volgt de bochten van het
omliggende openbare gebied (?g. 2).
Het gebouw heeft zes bouwlagen met een
totaaloppervlakte van circa 13.000 m
2
. Naast de
ruim 300 hotelkamers omvat het hotel onder
meer een lobby, ontbijtzaal, bar, keukens, ver-
gaderruimten, ?tnessruimte en amusements-
ruimte. In het centrale deel van de plattegrond,
in de hoek van de L, bevindt zich de centrale
entree met een lift. Aan het uiteinde van beide
vleugels is een trappenhuis voorzien. Op de eer-
ste twee lagen laag bevinden zich diverse vides.
DRAAGCONSTRUCTIE
Het gebouw is opgedeeld in drie bouwdelen
(?g. 3). De draagconstructie bestaat groten-
deels uit in het werk gestorte vlakke beton-
vloeren, prefab kolommen en prefab wanden
voor de kernen. De toepassing van volledige in
het werk gestorte vloeren is tegenwoordig
best uitzonderlijk voor dit type gebouwen. De
keuze had te maken met de grote hoeveelheid
installaties in de vloer en het feit dat er geen
balken of versterkte stroken nodig zijn, wat
goed paste bij de ontwerpuitgangspunten.
Als bekistingsysteem voor de vloeren is geko-
zen voor een tafelbekisting. Ten opzichte van
4 VAKBLAD 3 2025
Auteurs Jan de Jongh, Hünnebeck - Jacques Linssen, Betoniek / Aeneas Media
PROJECTGEGEVENS
Project: Hotel De President
Opdrachtgever: HotPres Vastgoed B.V.
Aannemer: Vink+Veenman
Ruwbouw: Stecon
Bekistingsleverancier: Hünnebeck
Architect: Trae Architect
Constructeur: Broersma Ingenieurs
Oplevering: zomer 2025

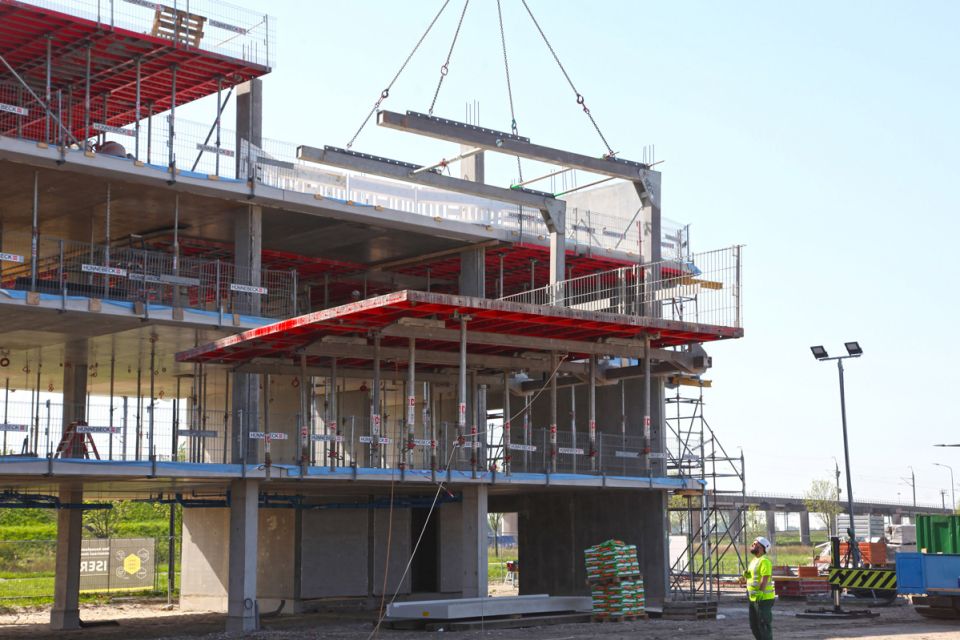

1 Tafelbekisting wordt gehesen in dubbele hijshaak
(foto: Hünnebeck)
BV 3-2025_De President.indd 4BV 3-2025_De President.indd 4 05-09-2025 12:4305-09-2025 12:43
een paneelbekisting zijn voor dit systeem min-
der handelingen nodig en kan de bouwtijd wor-
den verkort. Bovendien leende de plattegrond
zich hier goed voor, dankzij de kolomstructuur
en de stramienmaten die goed aansluiten op de
afmetingen van de bekisting.
TAFELBEKISTING
Een tafelbekisting is een systeembekisting
voor vloeren die bestaat uit een relatief groot
paneel dat wordt ondersteund door staanders
en al dan niet is voorzien van een omloopstei-
ger. De tafels worden veelal met een kraan op
de gewenste positie geplaatst.
Voor de ruwbouw van De President is het
systeem Topmax van Hünnebeck toegepast.
Elementen zijn beschikbaar in een lengte van
5,4!m lang en een breedte van 1,80 of 2,40 m.
De bekisting is opgebouwd uit een paneel
bestaande uit een stalen frame met daarop een
kunststof bekistingsplaat, met stalen randen
rondom (?g. 4).
Aan de onderzijde van het frame zijn vier kop-
pen bevestigd waarin evenzoveel schroef-
stempels worden bevestigd. Deze kop is aan
het frame geborgd met twee wiggen (foto 5).
Het systeem is berekend op een maximale
vloerdikte van 500 mm.
INZET TAFELBEKISTING DE PRESIDENT
De opbouw van De President leende zich zoals
gezegd goed voor inzet van een tafelbekisting
(foto 6). In langsrichting bedraagt de stramien-
maat 7,20 m, in breedterichting zijn er twee
overspanningen van circa 5,70 m en 7,80 m.
Al met al een ?inke, dubbele overspanning en
dat bij een vloerdikte van (slechts) 270 mm,
2 Impressie hotel
De President
(beeld: Trae Architect)
3 L-vormige plattegrond en drie bouwdelen
(bron: Hünnebeck)
5 Kop tafelbekisting waarin
schroefstempels worden
aangebracht (foto: Hünnebeck)
5 VAKBLAD 3 2025
4 Isometrische weergave tafelbekisting
(bron: Hünnebeck)
BV 3-2025_De President.indd 5BV 3-2025_De President.indd 5 05-09-2025 12:4305-09-2025 12:43
ruimschoots onder de maximale dikte voor het
bekistingsysteem (500 mm).
Tussen de kolommen, in lengterichting van het
gebouw, zijn er drie aan elkaar gekoppelde
panelen (tafels) toegepast, van 2,40 ? 1,80 ?
2,40 m breed (?g. 7). Zo ontstond een samen-
gesteld bekistingselement van 6,6 x 5,40 m
2
.
Van deze elementen zijn er in dwarsrichting
van het gebouw drie achter elkaar geplaatst.
De koppeling van de tafels in beide richtingen
is gerealiseerd met bouten in daarvoor
bedoelde gaten het stalen frame.
Aan beide uiteinden in dwarsrichting is een
schoor bevestigd, ten behoeve van de stabili-
teit (?g. 7).
Afwijkende posities
Ter plaatse van de kolommen bleef in dwars-
richting een strook van 600 mm over. Deze
werd uitgevuld met betonplex op baddinghout.
Dit baddinghout is aan de tafelbekisting opge-
legd in stalen pro?elen, die zijn gekoppeld aan
het frame van de bekisting (?g. 8).
Op de afwijkende delen, onder meer ter plaatse
van de kernen, is een afwijkend paneelbekis-
tingsysteem toegepast (Topec). Dit systeem
kent kleinere panelen die bestaan uit een alumi-
nium frame met daarop ook weer een kunststof
plaat. De elementen zijn aanzienlijk lichter en
daardoor met de hand te verwerken.
Vides
Zoals eerder aangegeven bevonden zich op de
onderste twee lagen enkele vides. De stan-
daard onderstempeling was hier niet toepas-
baar. De belastingen zouden in combinatie met
de kniklengte te groot worden. In plaats daar-
van is een aluminium systeem toegepast, dat
grotere belastingen over groter lengtes aan-
kan (type Gass) (?g. 9 en foto 10).
DETAILLERING BEKISTING
Ten behoeve van de bescherming van de
kunststof contactbekisting steekt de stalen
rand rondom 1 mm uit. Het niveauverschil kan
met stucwerk worden weggewerkt. Spijkers in
de contactbekisting, nodig voor bijvoorbeeld
het aanbrengen van sparingen, kunnen na het
verwijderen kleine beschadiging achterlaten,
7 Bovenaanzicht en zijaanzichten inzet tafelbekisting (bron: Hünnebeck)
6 VAKBLAD 3 2025
6 Tafelbekisting
hotel De President
(foto: Hünnebeck)
BV 3-2025_De President.indd 6BV 3-2025_De President.indd 6 05-09-2025 12:4305-09-2025 12:43
in de vorm van kleine uitstulpinkjes. Ook pop-
nagels waarmee de contactbekisting is beves-
tigd, kunnen zichtbaar zijn. De aftekeningen
die door deze spijkers en popnagels ontstaan
kunnen bij het stucen worden weggewerkt.
Vanwege de grote overspanning, zeker in rela-
tie met de vloerdikte, moest de vloer in langs-
richting iets worden opgezet. Daartoe zijn de
buitenste twee panelen iets schuin en het mid-
delste paneel iets verhoogd (ca. 8 mm) aange-
bracht, waardoor een lichte knik ontstaat in de
vloer.
BE- EN ONTKISTEN
Het ontkisten van een tafelbekisting gebeurt
(in dit geval bij een sterkte van 25 N/mm2)
door onder de bekisting een rijwagen (kar op
wielen) te plaatsen, die het gewicht van de
bekisting overneemt van de stempels. Hierna
kunnen de stempels, in willekeurige volgorde,
worden ingedraaid. Zo wordt voorkomen dat
de belasting op een van de stempels te groot
wordt.
Door toepassing van kunststof kan de hoeveel-
heid bekistingsolie worden beperkt. Toch kan
de bekisting een enkele keer aan het beton blij-
ven 'kleven', waardoor die moet worden gehol-
pen los te komen.
Bij het uitrijden van de bekisting kunnen de
stempels, dankzij de scharnierende kop, wor-
den weggeklapt. Als alternatief kunnen de
stempels ook worden losgekoppeld.
Doorgaans worden de vloeren over een of
meer lagen herstempeld. Het verwijderen van
deze herstempeling moet volgens opgave van
de constructeur gebeuren, van binnen naar
buiten. Zou eerst de buitenste stempel worden
losgedraaid, dan wordt de belasting op de mid-
delste stempel zo groot dat die nauwelijks nog
te verwijderen is.
Bij De President hoefden de vloeren, conform
opgave van de constructeur, slechts over één
laag te worden herstempeld, met de helft van
de stempels (?g. 11).
VERPLAATSEN BEKISTING
Voor het hijsen van tafelbekistingen wordt
doorgaans een tafelhaak toegepast. Dit is een
stalen frame ('vork'), met twee liggers aan de
onderzijde en een aan de bovenzijde (?g. 12).
Met een kraan is de bekisting in het frame op
een gecontroleerde manier te verplaatsen.
Één tafelhaak kan twee gekoppelde panelen
tillen. Als alternatief op die standaardoplos-
sing zijn bij De President, waar drie panelen
10 Doorstempeling ter plaatse van vide (foto: Hünnebeck)
8 Stroken boven de kolommen uitgevuld met
betonplex (bron: Hünnebeck)
9 Ondersteuning ter plaatse van vides (bron: Hünnebeck)
11 Doorstempeling (bron: Hünnebeck)
Er zijn twee tafelhaken
gecombineerd, waardoor een
element van de drie panelen in
één hijsbeweging kon worden
verplaatst
7 VAKBLAD 3 2025
BV 3-2025_De President.indd 7BV 3-2025_De President.indd 7 05-09-2025 12:4305-09-2025 12:43
12 Principe enkele hijshaak (bron: Hünnebeck)
een geheel vormden, twee tafelhaken gecom-
bineerd (foto 1 en 14). Aan de onderzijde zijn
de stalen liggers aan elkaar gebout en aan de
bovenzijde werden de liggers op afstand
gehouden met steigerbuizen, en vastgezet met
centerpennen door deze buizen heen. Zo ont-
stond een groot frame van circa 3 m hoog en
5,5 m lang, met een gewicht van circa 2 ton.
Met deze constructie konden de drie gekop-
pelde panelen, met een totale breedte van
6,6!m, in zijn geheel worden verplaatst. Dankzij
deze oplossing kon bijna 50% op de hijsbewe-
ging worden bespaard. In totaal zijn bij het
project één dubbele hijshaak en, voor de
afwijkende posities/tafels, één enkele hijshaak
gebruikt.
De vloer werd in drie delen gestort (bouwdeel
A1, A2 en B, zie ?g. 3). Daarbij stond een ver-
dieping telkens in zijn geheel in de bekisting (in
totaal is 1800 m
2
bekisting gebruikt). De tafels
hoefden hierdoor alleen verticaal, van verdie-
ping naar verdieping, worden verplaatst.
De buitenste twee tafels werden in principe via
de betre"ende zijde ge- en verplaatst. De mid-
delste van de drie tafels werd met de rijwagen
naar een van de zijden gereden. Deels werden
13 Ruwbouw De President in uitvoering (tafelbekisting bevindt zich op vierde bouwlaag)
(foto: Hünnebeck)
8 VAKBLAD 3 2025
BV 3-2025_De President.indd 8BV 3-2025_De President.indd 8 05-09-2025 12:4305-09-2025 12:43
Dit artikel is tot stand gekomen
in samenwerking met VSB, Ver-
eniging van Steiger-, Hoog-
werk- en Betonbekistingbedrij-
ven, partner van Betoniek. Hünnebeck is lid
van VSB.
de tafels die zich aan de straatzijde van het
gebouw bevonden, via de binnenzijde ge- en
verplaatst om overlast aan de straatzijde te
beperken.
Het hijsgewicht, met de dubbele tafelhaak en
de tafelbekisting, bedroeg circa 4 ton. Hiervoor
was een extra zware kraan nodig. Te meer
omdat deze kraan aan de binnenzijde van het
gebouw stond opgesteld en de afstand tot de
buitensten behoorlijk kon oplopen.
PREFAB BETON
Rondom de verdiepingsvloeren bevinden zich
prefab betonnen gevelbanden van een kleine
400 mm diep. Deze zijn voorafgaand aan het
storten van de vloer geplaatst en fungeerden
tevens als randbekisting voor de vloer. Extra
aandacht ging uit naar de oplegging van deze
7,2 m lange elementen (ca. 7 ton zwaar) op de
tafelbekisting. Om te grote puntlasten op het
stalen frame te voorkomen, moest het gewicht
met oplegblokjes over een bredere zone wor-
den verdeeld dan aanvankelijk was voorzien.
Bij de koppeling met de achterliggende vloer
(via koudebrugonderbrekingen) moest reke-
ning worden gehouden met de knik in die
vloer. Zo moesten de elementen aan de onder-
zijde deels worden uitgevuld.
De randbeveiliging is aan deze prefab panelen
bevestigd via klembalusters. Bevestiging op
de in het werk gestorte vloer was niet moge-
lijk, onder meer vanwege de vliesgevel.
TOT SLOT
De uitvoering van de ruwbouw is, ondank de
strakke planning, soepel verlopen. De ruw-
bouw is vlak voor de bouwvak van 2024, een
week voor de geplande datum, afgerond. In
totaal is de ruwbouw in 24 weken uitgevoerd.
Het tafelbekistingssysteem heeft hiermee
bewezen ook voor dergelijke utiliteitsbouw-
projecten een oplossing te kunnen zijn. Het
hotel wordt in de loop van 2025 geopend.
14 Dubbele hijshaak (foto: Hünnebeck)
15 Afbouw hotel De president (foto: Hünnebeck)
9 VAKBLAD 3 2025
BV 3-2025_De President.indd 9BV 3-2025_De President.indd 9 05-09-2025 12:4305-09-2025 12:43
Het hotel bevindt zich op bedrijventerrein De president aan de rand van Hoofddorp. De contouren van het gebouw, in de vorm van een L, volgt de bochten van het omliggende openbare gebied (fig. 2).
Het gebouw heeft zes bouwlagen met een totaaloppervlakte van circa 13.000 m2. Naast de ruim 300 hotelkamers omvat het hotel onder meer een lobby, ontbijtzaal, bar, keukens, vergaderruimten, fitnessruimte en amusementsruimte. In het centrale deel van de plattegrond, in de hoek van de L, bevindt zich de centrale entree met een lift. Aan het uiteinde van beide vleugels is een trappenhuis voorzien. Op de eerste twee lagen laag bevinden zich diverse vides.
